Historie der Praxis-Renovierung - Die Bauphase
Baubeginn für die Praxis
Mittwoch, 24. September 2008
Nach monatelangen Vorarbeiten begannen am 16.09.2008 die Bauarbeiten für unsere Praxis.
Zunächst mussten die drei angemieteten Einzelflächen zusammengelegt und zwei Flächen, die zuvor vermietet waren, in den Rohbauzustand zurückgebaut werden.
Der Rückbau ist beendet
Donnerstag, 25. September 2008
Das Abbruchunternehmen ist fertig.
Auf 394 qm Rohbaufläche soll ab der nächsten Woche die neue Praxis entstehen.
Der Ausbau beginnt
Mittwoch, 15. Oktober 2008
Die Trockenbauer haben mit der Arbeit begonnen und die Wände werden gestellt.
Die Wände stehen
Freitag, 31. Oktober 2008
Alle Wände der Praxis sind gestellt, einseitig beplankt und die Elektriker, Gas-Wasser- Installateure, Heizungsbauer und Klimatechniker können anfangen.
Der Ausbau geht voran
Dienstag, 11. November 2008
Mittlerweile arbeiten ständig fast 20 Handwerker aller Gewerke in unseren Räumen und täglich sind Veränderungen sichtbar: so sind die ersten 5 Kilometer Kabel verlegt und die Deckenaggregate der beiden Klimaanlagen installiert.
Viele fleißige Hände
Freitag, 14. November 2008
Dank vieler fleißiger Handwerker werden momentan die Lüftungskanäle in den Decken verankert, die Kabelbäume werden immer dicker und im Technikraum wird mit der Verkabelung begonnen.
Probleme, Probleme
Donnerstag, 20. November 2008
Nachdem vor drei Tagen festgestellt wurde, dass der bereits montierte Hauptkanal der Lüftungsanlage nicht in die abgehängte Raumdecke der Behandlungszimmer passt, wurde er wieder abgebaut, derzeit werden insgesamt drei kleinere Kanäle montiert.
Die Elektroinstallation ist nahezu fertig und die ersten Decken werden derzeit geschlossen.
Immer fleißig bei der Arbeit
Mittwoch, 26. November 2008
Die Trockenbauer, Klempner, Heizungs- und Lüftungsbauer, Klimatechniker und Elektriker arbeiten weiterhin parallel in den Räumen. Mittlerweile sind alle Schaltschränke da und werden derzeit verkabelt, weitere Decken werden abgehängt und die Leuchtenkästen darin eingebaut. In zwei Tagen wird ein Kran das erste der beiden Klimaaggregate auf das Dach der Rathauspassage setzen. Spätestens nächste Woche kommen zu all dem Gewusel noch die Fliesen- und Fußbodenleger und Maler dazu.
Der Ausbau geht weiter
Sonntag, 30. November 2008
Das erste Klimagerät steht auf den Dach und ein Teil der Beschilderung unserer Praxis wurde mittlerweile angebracht.
Im Innenbereich werden zur Zeit die Decken der Behandlungszimmer und des OPs geschlossen und die Türzargen montiert.
Es geht vorran
Donnerstag, 4. Dezember 2008
Derzeit wird die installierte Elektrik im Technikraum angeschlossen, die Arbeit der Klimatechniker, Heizungs- und Lüftungsbauer ist nahezu abgeschlossen und die Trockenbauer verschließen weitere Decken.
Die Maurer schaffen gerade im Bereich des Praxiseingangs einen großen Durchbruch zum Einbau eines Glaselementes und die Fußboden-, Fliesenleger und Maler haben mit der Arbeit begonnen.
Das Schild ist dran!
Montag, 8. Dezember 2008
Die Beschilderung unserer Praxis im Außenbereich ist vollständig montiert, einzelne Zimmer sind bereits fertig gestrichen.
Die Schüttung für die Böden ist aufgebracht und heute wurden die ersten Böden geschliffen und Dielen verlegt. Unser chirurgisches Instrumentarium ist ebenfalls mittlerweile angekommen und wurde heute auswärts sortiert und verpackt.
Noch viel zu tun
Donnerstag, 11. Dezember 2008
Seit heute werden die Dentaltechnik und die 3 Röntgengeräte eingebaut.
Die Trockenbauer schließen zur Zeit die Decken im Empfangsbereich, die Elektriker installieren die Deckenlampen und die Maler streichen Wände, Decken und Türzargen. In 5 Tagen werden die Behandlungszeilen und -stühle angeliefert, und bis dahin bleibt noch viel zu tun.
Endspurt für den Ausbau der Praxis
Sonntag, 14. Dezember 2008
Auch am Wochenende gehen die Arbeiten weiter. Die letzte Decke im Empfangsbereich wurde gestern geschlossen, der Fußboden ist nahezu vollständig verlegt und die Maler arbeiten direkt hinterher. Ab morgen ist erstes Großreinemachen und übermorgen kommen die dentalen Einbauten.
Es geht weiter
Dienstag, 16. Dezember 2008

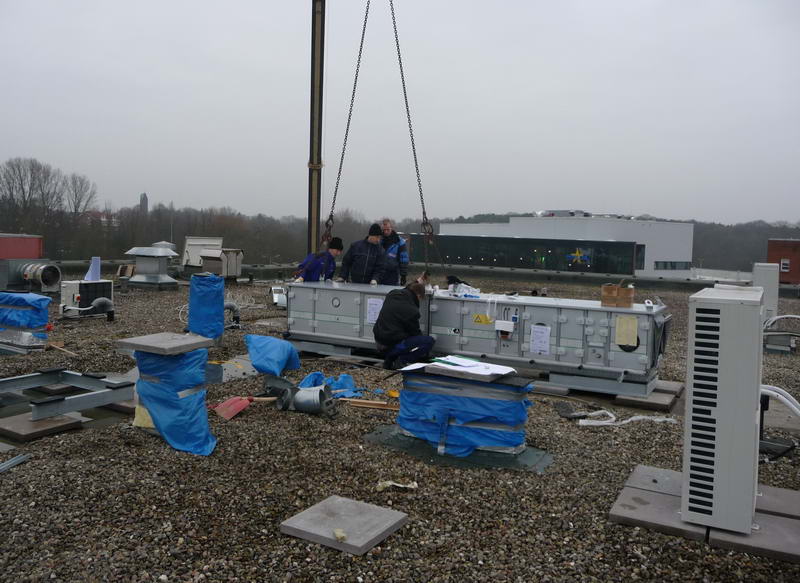

Heute wurden die Einzelteile des letzten Klima-Aggregates per Kran auf das Dach der Rathauspassage gesetzt. Die Einrichtungsfirma aus dem Allgäu, das Dentaldepot aus Oldenburg und die Schreiner haben begonnen, die Inneneinrichtung und Behandlungsplätze der Praxis aufzubauen.
Parallel dazu ist aber auch noch für alle anderen Gewerke reichlich zu tun, so dass heute zwischen 40 und 50 Handwerker auf dem Bau waren und halbwegs geordnetes, aber weiterhin erfreulich gut gelauntes Arbeitschaos herrschte.
Die letzten Tage vor der Eröffnung
Donnerstag, 18. Dezember 2008
Seit heute Nachmittag sind alle Einbauten an Ort und Stelle, die Behandlungsstühle und Behandlungszeilen aufgestellt und letzte Feinarbeiten werden durchgeführt. Morgen ist Großreinemachen angesagt und am Wochenende werden wir die Praxis einräumen.
Morgen geht es los
Sonntag, 21. Dezember 2008
Es ist vollbracht. Die Praxis ist vollständig eingeräumt, die Technik funktioniert und – abgesehen von kleineren architektonischen Mängeln und Dingen, die noch nachgebessert werden müssen bzw. noch nicht fertig sind – ist alles so, wie wir es uns vorgestellt haben.
Wir bedanken uns bei allen, die dazu beigetragen haben, dass unsere Praxis in Rekordzeit fertiggestellt wurde ….. und freuen uns jetzt sehr auf die ersten Patienten, die wir in unseren tollen Räumlichkeiten behandeln dürfen.
